    Prawo zamówień publicznych (Dziennik Ustaw z 2010 r. nr 113, poz. 759) powstało po to, żeby publiczne pieniądze były wydawane w sposób racjonalny, a w przetargach na równych prawach mogły startować wszystkie podmioty gospodarcze, które są w stanie na określonych zasadach zrealizować zadanie będące celem przetargu. Praktyka, co było przedmiotem wielu reportaży, sporów arbitrażowych i sądowych, jest zupełnie inna. Nie jest tajemnicą, że zainteresowane firmy wiedzą o przetargach na długo przed ich ogłoszeniem, więc powszechną praktyką stało się ogłaszanie przetargu z bardzo krótkim terminem składania ofert. Firma, która nie zgromadziła zawczasu dokumentów ma małe szanse na przygotowanie ich w podanym w biuletynie przetargowym terminie.

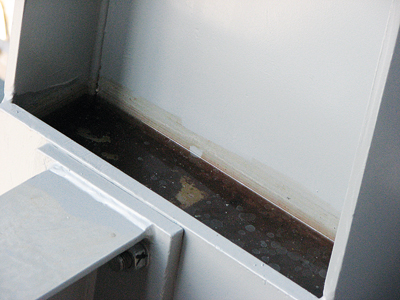

    Fot. 2. Takie rozwiązanie, mimo że jest błędne, nie byłoby takie groźne, gdyby gromadząca wodę i brud belka znalazła się od razu pod dachem, niestety powłoki przez ponad dwa lata pracowały w ciągłym zanurzeniu, chociaż zaprojektowane były na środowisko C3.


    Nie jest to reguła, ale dość powszechna praktyka. Kolejnym zagrożeniem jest niekompetencja osób przygotowujących przetargi. Byłem świadkiem kilku przetargów, na których wygrywała oferta w cenie stanowiącej 25-30% kosztorysu inwestorskiego. Więc albo ten kosztorys (SIWZ – specyfikacja istotnych warunków zamówienia) był źle przygotowany, albo zwycięska firma zaproponowała taką technologię, o której inwestor nie miał najmniejszego pojęcia i żeby ją wybrać, powinien się z nią wpierw dokładnie zapoznać. Bywa i tak, że zwycięska firma „żeby wyjść na swoje” w zaproponowanej cenie jest w stanie uprościć technologię, zamiast obróbki powierzchni do Sa 2 ½ czyści się do Sa 2 albo St 2, zamiast farby epoksydowej uznanego producenta stosowana jest farba epoksydowa nieznanego pochodzenia lub jeszcze tańsza farba alkidowa i nie musi się to odbywać na zasadzie korupcyjnej. Są firmy stosujące techniki wymęczenia, a jeszcze jak inwestorowi zależy na czasie, są one skuteczne. Wpierw np. proponują zastąpienie czyszczenia Sa 2 ½ na Sa 2, tłumacząc, że to niewielka różnica, bez wpływu na trwałość i gwarancję, oferując w zamian znaczne przyspieszenie robót. Wszystko odbywa się w majestacie prawa, zostaje sporządzony aneks do umowy, bez zmiany ceny, ale z niewielką korektą terminu zakończenia prac, a jak już inwestor raz zgodzi się na odstępstwo, wtedy pojawiają się następne.

    Bywają przetargi przygotowywane z zastosowaniem wszelkich obowiązujących przepisów, a jednak po dokładniejszym przyjrzeniu się im nie zawahałbym się stwierdzić, że albo przygotowywali je ludzi niespełna rozumu, albo jest to sabotaż. Przykładem może być przetarg ogłoszony w biuletynie z 31 października 2011 r., z terminem składania ofert do 7 listopada (teoretycznie 8 dni, ale roboczych tylko 4), którego rozstrzygnięcie przewidziano na 14 listopada. Obejmuje on usunięcie usterek mostu nad rzeką Brzeźnicą polegające między innymi na wykonaniu uzupełnień powłoki epoksydowej o powierzchni 54 m2 i pomalowaniu 61 m2 barier mostowych. Termin wykonania 14 listopada – 20 grudnia 2011 r. W tym okresie rzadko średnia dobowa temperatura przekracza 0°C, a jeżeli nawet, to wilgotność jest na tyle wysoka, że warunków do malowania i utwardzania powłok epoksydowych nie ma w ogóle. Jeżeli do przetargu przystąpi firma, która przewidzi zabudowę terenu prac ogrzewanymi namiotami, to koszty będą kilkakrotnie wyższe od kosztów analogicznych prac prowadzonych w dobrych warunkach pogodowych i najprawdopodobniej przetarg przegra. Natomiast firma, która prawdopodobnie przetarg wygra, zdecyduje się na malowanie w takich warunkach jakie są, wykorzystując dni z minimalną ilością opadów i licząc na to, że albo będzie miała szczęście i jakimś cudem nałożone powłoki wytrzymają 3-letni okres gwarancji, albo nikt nie będzie domagał się napraw wynikających z gwarancji, albo (co najbardziej prawdopodobne) usterki zostaną zauważone dopiero na wiosnę i wtedy w bardziej sprzyjających okolicznościach dokona napraw.


    Fot. 3. Zardzewiały most kolejowy zasłonięty atrapami, żeby podczas EURO 2012 nie szpecił otoczenia Stadionu Narodowego.


    Dopóki na wydziałach architektury i wydziałach budowlanych wyższych uczelni, szczególnie przy specjalizacjach mostowych i konstrukcji stalowych, nie będzie przyzwoitego programu zajęć obejmujących technologie ochrony przeciwkorozyjnej, dopóty nie należy spodziewać się radykalnej poprawy.


    Wielkim nieszczęściem organizowanych przetargów jest jedyne obowiązujące kryterium – cena. Niska cena nie oznacza, że coś jest tanie, a już na pewno nie dotyczy to zabezpieczeń przed korozją. Każda konstrukcja stalowa wymaga po pewnym okresie eksploatacji renowacji lub powinna zakończyć swój żywot. W „Lakiernictwie” nr 4(72)2011 omawiałem zagadnienia związane z ekonomicznymi skutkami korozji. Wprowadzone było pojęcie cyklu życia obiektu od jego powstania do złomowania. Pozornie droga technologia gwarantująca 20-letnie zabezpieczenie obiektu jest z reguły znacznie tańsza w przeliczeniu na rok eksploatacji od taniej technologii dającej jedynie 5-letnią trwałość. Żeby to rozstrzygnąć w przetargu, o jego wyniku powinna decydować nie cena, ale koszt zabezpieczenia w przeliczeniu na rok eksploatacji, gwarancji objętej ubezpieczeniem lub tym podobne kryteria.
